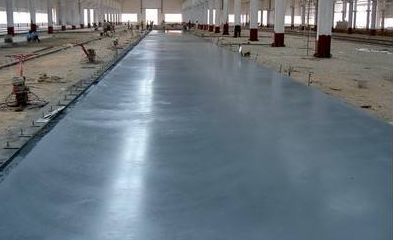

耐磨地坪的施工方法及其施工要点
阅读 · 发布日期 2021-01-09 18:06 · admin耐磨地坪的特性就是耐磨,为了体现耐磨的特性,施工的方法是非常重要的,这不仅仅影响地坪质量,对使用寿命也有很大的影响.下面就给大家介绍一下"耐磨地坪的施工方法及其施工要点".环氧地坪_环氧树脂自流平_环氧地坪漆厂家城市导航:
一、耐磨地坪的施工方法
1、混凝土浇筑后捣实找平,2-4小左右混凝土进入初凝阶段,也根据混凝土标号、厚度、室内外、气温等来判定初凝阶段.一般情况下,75KG的人员站在上面时脚下沉5mm-10mm左右即可判断是初凝阶段.混凝土初凝后进行一次提浆.此次提浆目的在于除去水、找平、压实等作用.
2、一次撒料.将准备好的2/3金刚砂耐磨材料均匀撒在混凝土表面,一般从边角开始因为边角失水快;撒料不可用力过猛不可撒布不均,撒料用力过猛导致骨料与辅料分离,撒布不均导致颜色和强度不一致等危害.
3、一次撒料后提浆.当2/3的材料充分吸收混凝土浆水后颜色会变暗,边角若有干材料时适当洒水,当材料全部充分吸收浆水后使用带圆盘磨光机进行提浆.此次提浆在于研磨、找平、压实等作用.
4、第二次撒料.将剩余的1/3材料均匀撒布,撒布方向与一次撒布时垂直.此次撒料在于找补,一定要撒布均匀.
5、第二次撒料后提浆.此次也是带圆盘磨光机操作,还要注意边角问题,机械到不了的地方收光研磨,做到面层整体均匀.
6、收光.以上都是带圆盘磨光机操作,而收光是脱圆盘磨光机操作,当金刚砂耐磨地面面层硬化到一定程度后进行5-8次的机械收光.
7、养护.对做出来的地坪专用养护剂或薄膜养护,提高地坪的各项指标和增加地坪的使用年限
8、注意事项.一般每平方用量5-7KG,不可撒多,撒多了粘结性不足,撒少了强度上不去.并且撒布要均匀,分2次撒布.提前准备好材料,注意天气变化以免材料受潮.另外建议混凝土标号C25为佳,混凝土厚度不低于5cm.此类地面养护后3天行人,28天正常使用.
二、耐磨地坪的施工要点
1、关于质量管理规定,中国环氧树脂行业协会的强调说,施工之前施工技术人员要确认以下项目:基层面积及基面状态,选择材料和施工结构,熟悉材料说明书、配比、用量.
2、施工之后施工技术人员要确认有没有明显抹痕、气孔、颗粒、桔皮等缺陷,有没有颜色不均及其他涂膜缺陷,颜色是否与样本一样、有无色差,涂膜上一否按正常规律硬化(用指甲来简单判断).
3、施工人员应严格按每一步施工公共执行,发现有异样应找出原因并记录防止再发生,如不能解决应立即向技术人员汇报.
为您推荐
- 环氧地坪施工时地面潮湿用什么方法 2021-02-13
- 先做底漆对于环氧地坪漆质量的影响 2021-02-13
- 环氧自流平地坪,适用于那些工厂地 2021-02-13
- 工厂还没做环氧地坪的赶紧看过来! 2021-02-13
- 先做底漆对于环氧地坪漆质量的影响 2021-02-13
- 环氧地坪有多少种类 环氧树脂地坪有 2021-02-13
- 环氧树脂的使用方法你知道吗? 2021-02-13
- 环氧树脂地坪漆施工工艺要注意哪些 2021-02-13
- 金刚砂耐磨地坪和环氧地坪的区别以 2021-02-13
- 什么是金刚砂耐磨地坪以及它的施工 2021-02-13
热门标签
SEO优化 网站制作 网站建设价格 网站建设服务 营销型网站建设 模板网站 关键词优化 网站建设 网站建设 网站建设公司 做网站 网站建设哪家好 关键词排名 企业网站制作 网站建设 建网站 网络营销 百度搜索排名 网站推广 网站建设制作 网站建设流程 网站优化培训 企业营销型网站制作 网站建设 网站建设 网络推广 搬家网站建设 装修网站建设 开锁公司 搬家公司 吊车出租 环氧地坪 格力空调维修 管道疏通 pos机 代理记账 绿植租摆 喷泉公司 印刷厂 护栏网厂家 移动厕所 发电机出租 高空作业车 假山制作 装修公司 叉车出租 空调维修 锚杆拉力计 美的空调维修 甲醛检测 塑胶跑道 蜂窝板 无缝钢管 泳池水处理设备 冷库安装 LED显示屏 彩钢房 管道泵 逆反射标线测量仪 离心泵 潜水泵 保洁公司 钢筋探测仪 起重机 少儿英语培训班 气相色谱仪 沙盘模型 工装定做 刻章 监控安装 粉刷公司 打井队 艺考培训 钢板出租 挤塑板 雕塑厂家 快排全国站 seo快排 网站制设 雅思网站建设 网站建设制作 网站优化全国分站 网站制作全国分站 网站建设公司全国分站 网络营销全国分站 网络推广全国分站 网站建设城市分站 全国城市网站建设 Tag标签- 上一篇:环氧防静电地坪特性及其施工步骤
- 下一篇:金刚砂耐磨地坪优点和缺点的介绍
